La responsabilidad contractual por los riesgos previsibles, entre la autonomía de la voluntad privada y la rigurosidad de las normas de contratación pública**
Contractual Liability for Foreseeable Risks, between the Autonomy of Private Will and Thoroughness of the Public Procurement Rules
Juan Pablo Sarmiento E.*
* Abogado de la Pontificia Universidad Javeriana, magíster y doctor en Derecho de la Universidad de los Andes. Profesor e investigador de la Universidad del Norte. Colombia. Este trabajo es resultado de una investigación financiada por la Universidad del Norte, en el marco del Grupo de Investigación de la Universidad en Derecho. Contacto: jpsarmiento@uninorte.edu.co, juanpablosarmientoerazo@gmail.com
** Recibido el 3 de mayo de 2016, aprobado el 1.° de octubre de 2016.
Para citar el artículo: J. P. Sarmiento E. La responsabilidad contractual por los riesgos previsibles, entre la autonomía de la voluntad privada y la rigurosidad de las normas de contratación pública. Derecho del Estado n.° 37, Universidad Externado de Colombia, julio-diciembre de 2016, pp. 189-211. doi: http://dx.doi.org/10.18601/01229893.n37.06
SUMARIO
Introducción. I. Los riesgos contractuales previsibles del "derecho común". II. Aproximación al régimen del riesgo en el derecho público de la contratación estatal. Conclusión. Referencias.
RESUMEN
Los riesgos contractuales previsibles carecen de reglas específicas en el régimen de "derecho común". Con todo, la autonomía de la voluntad privada usualmente resuelve este vacío por medio de disposiciones contractuales accesorias. Con todo, en el derecho público de la contratación estatal, la rigidez del proceso precontractual impone deberes de tipificación, estimación y asignación de riesgos que no parecerían estar definidos por el régimen jurídico pertinente. En este artículo se argumenta que, debido a la dispersión normativa de la contratación administrativa, el régimen jurídico de los riesgos previsibles se encuentra indeterminado, muy a pesar de la inflexibilidad normativa de la etapa de diseño contractual.
PALABRAS CLAVE : Riesgos contractuales previsibles, autonomía de la voluntad privada, imprevisibilidad, principio de responsabilidad.
ABSTRACT
The expected contractual risks no specific rules in the regime of "common law". However, the autonomy of private will usually solve this gap through ancillary contractual provisions. However, the rules of government procurement, the rigidity of contractual design process imposes duties on typing, estimation and allocation of risks that do not seem to be defined by the relevant legal regime. In this article I argue that, as a result of regulatory dispersion of administrative contracts, the legal regime of foreseeable risks is unknown, although the rules inflexible contractual design stage.
KEYWORDS : Predictable contractual risks, autonomy of private will, unforeseeable situation, responsibility principle.
INTRODUCCIÓN
En Colombia y buena parte de las experiencias comparadas de derecho continental se encuentran amplias regulaciones en el "derecho común", esto es, el Código Civil y el Código de Comercio, descontando por supuesto las normas especiales posteriores a estos regímenes que han complementado o reemplazado a algunas disposiciones de los códigos antes citados. Con todo, el "derecho común" se edifica sobre la autonomía de la voluntad privada, que provoca que el uso de disposiciones legisladas sea marginal, en tanto contiene una buena parte de normas dispositivas y supletivas, y pocas normas impositivas. La consensualidad, los negocios masivos y el comercio electrónico permiten considerar que los particulares, como legisladores de sus propias relaciones jurídicas, diseñan tantas formas contractuales como estimen convenientes.
Por su parte, los regímenes contractuales especiales, usualmente asociados con la intervención del Estado en la economía, la protección de contratantes expuestos a condiciones contractuales dominantes y los contratos administrativos, entre otros, se construyen sobre normas imperativas que establecen el diseño y contenido de los contratos que serán celebrados por los prestadores de servicios públicos, las personas que ocupan una posición dominante contractual y las entidades públicas.
El marco normativo de los contratos administrativos será objeto de estudio del presente documento, particularmente, en la responsabilidad del contratista por la exposición de riesgos contractuales previsibles. Ciertamente, el régimen de la contratación pública presenta una aparente contradicción, que se explica de la siguiente manera: el artículo 13 de la Ley 80 de 1993 establece que, en lo no dispuesto por esta ley especial, el contrato administrativo se regirá por las disposiciones del Código Civil y el Código de Comercio1; de este modo, las normas imperativas del régimen de la contratación pública, en caso de vacíos, acuden a las normas dispositivas o supletivas del "derecho común" (Benavides, 2004, p. 199 ss.); esta remisión supuso la incorporación de la autonomía de la voluntad privada al régimen de la contratación pública, de forma tal que las entidades públicas, a pesar de la rigurosidad y extensión de las normas de contratación administrativa, cuentan con libertad para diseñar sus contratos, de acuerdo a la función económica y jurídica que requieran satisfacer. No obstante, por otro lado, la Ley 80 de 1993 y la reforma que introdujo la Ley 1150 de 2007 regularon los mecanismos de selección del contratista, limitaron y le insertaron una rigidez significativa al proceso de diseño del contrato así como a la escogencia del contratista. En aras de garantizar los principios de transparencia, selección objetiva y responsabilidad, se establecieron normas de derecho público que dirigen el quehacer administrativo y regulan la adjudicación del contrato hacia la mejor oferta, dejando en manos de cada entidad pública la determinación de la necesidad que se quiere solventar con el contrato, el cálculo de la mejor relación costobeneficio de la oferta y la estimación de riesgos previsibles.
Con todo, la estimación de riesgos, aunque obligatoria, carece de un marco normativo determinado que guíe a las entidades públicas, en la medida en que el artículo 4.° de la Ley 1150 de 2007 establece el deber de prever, estimar, asignar y publicar los riesgos previsibles del contrato, en la invitación pública a ofertar2, pero no señaló qué tipo de riesgos deben preverse, estimarse y asignarse. Por ello, a continuación se evidencia la dispersión de dichas reglas, la indeterminación del riesgo y la incompatibilidad que parecería evidenciarse entre la autonomía de la voluntad privada y las reglas de derecho público en esta materia.
El texto se divide en una breve descripción de los riesgos contractuales en el régimen de "derecho común" (I), y luego una aproximación a las reglas y sus implicaciones en el derecho público de la contratación estatal (II).
I. LOS RIESGOS CONTRACTUALES PREVISIBLES DEL "DERECHO COMÚN"
Como se mencionó previamente, la estimación de riesgos contractuales en el "derecho común" se encuentra dominada por la autonomía de la voluntad privada. Por esta razón, no parecería existir una obligación jurídica explícita que obligue a las partes a enumerar los riesgos y repartirlos –salvo si se tiene en cuenta las "cargas" contractuales, sugeridas por la doctrina, en especial, la carga de sagacidad y diligencia, transparencia y legalidad– (Dávila, 2003, p. 92). No obstante, la tipificación, estimación y asignación del riesgo varía según la naturaleza jurídica del contrato, en la medida en que las consecuencias de los riesgos de los contratos aleatorios difieren sustantivamente de las propias de los contratos conmutativos.
Los contratos aleatorios pueden encontrar rasgos particulares que los llevan a diferir de los contratos conmutativos, pues la existencia de los riesgos contractuales, en realidad, es común para ambos casos; esto quiere decir que los riesgos son "omnipresentes" respecto de todo contrato. Empero, el contrato aleatorio supone un alea jurídico, esto es, una causa objetiva, abstracta y general del contrato, que no constituye las obligaciones del contrato, pero que permite encontrar la voluntad reglada de insertar en este el alea económico o una causa subjetiva. Esta consiste en la intención de las partes de correr un riesgo, o en otras palabras, la intención especulativa que las partes introducen dentro de la causa inicial del contrato que no modifica los elementos constitutivos de las obligaciones que engendra el mismo, pero que varía la equivalencia económica del contrato bajo una aceptación explícita de que el resultado del contrato puede ser desequilibrado (Pez, 2013, p. 515). En otras palabras, la ejecución del contrato puede surgir del desequilibrio inicial al equilibrio final –alea jurídico–, o del equilibrio inicial al desequilibrio final –alea económico– (ibíd., p. 523).
Por otra parte, se encuentran los riesgos derivados de la imprevisión que afectan a cualquier forma contractual, sea aleatoria o conmutativa. El Código de Comercio colombiano trae algunas consideraciones sobre la imprevisión en el artículo 8683, que no vale la pena incorporar a este documento, pero que pueden resumirse como hechos inciertos e imprevisibles, externos a las partes del contrato y que alteran el equilibrio económico del acuerdo de voluntades. Por supuesto, la imprevisión puede suponer aleas económicos, que a diferencia de los expuestos con anterioridad, no se encuentran explícitamente aceptados por las partes –carecen de causa objetiva–.
De igual manera, se encuentran los riesgos por incumplimiento del contrato, que se materializan con el cumplimiento tardío del contrato, su cumplimiento defectuoso o el incumplimiento total de las obligaciones derivadas de este. En el régimen jurídico de la contratación pública colombiana, este riesgo es cubierto con la Garantía Única de Cumplimiento (GUC) que consiste en pólizas expedidas por compañías de seguros legalmente autorizadas para funcionar en Colombia, en garantías bancarias y en otros mecanismos de cobertura del riesgo autorizados por los decretos reglamentarios, y cuya principal función es amparar la inejecución de las obligaciones del contrato por parte del contratista.
Estas garantías son unilaterales, es decir, sólo benefician a la Administración Pública, y amparan: (i) el cumplimiento de las obligaciones del contrato; (ii) la responsabilidad extracontractual que pueda surgir para la administración por las actuaciones, hechos u omisiones de sus contratistas, y (iii) los demás riesgos a los que se encuentre expuesta la Administración. Sin embargo, estas garantías no amparan el rompimiento del equilibrio económico del contrato provocado por riesgos contractuales previsibles, y tampoco amparan los daños provocados por la inejecución del contrato por parte de la entidad pública contratante.
Es así como el manejo y la administración del riesgo previsible queda al margen de lo establecido para los riesgos por inejecución de las obligaciones o de los hechos imprevistos4. En efecto, los riesgos contractuales previsibles resultan más diversos que los mencionados con anterioridad, deben contar con una causa objetiva, y están en el marco de lo que razonablemente puede ocurrir en la vigencia de un contrato, cuya ocurrencia es probable, pero incierta, y cuya regulación jurídica se restringe al contrato. Empero, para todos los riesgos previsibles es necesario tener en cuenta las siguientes circunstancias sugeridas por la doctrina (Peña, 2010, p. 176):
– La administración del riesgo implica predecir y anticipar eventos que
pueden causar efectos no deseados.
– Cada contrato tiene riesgos particulares dependiendo de su naturaleza
y prestaciones.
– Los riesgos inherentes a todo contrato no pueden continuar siendo un
problema "de transferencia por conveniencia".
– Los contratos son las herramientas idóneas para identificar y administrar
los riesgos –previsibles–.
– Los riesgos deben ser asignados a la parte que mejor pueda administrar
el riesgo en cuestión.
– La identificación y la cuantificación del riesgo son un ejercicio de disciplinas
exógenas al derecho.
Los riesgos, vistos de esta manera, permiten realizar estimaciones económicas, en el marco de las cargas de diligencia y sagacidad, al margen de la norma que así lo imponga (Peña, 2010, p. 177). Es por lo anterior que el autor en mención concluye que el "derecho común" tiene muy poco que ofrecer al régimen de los riesgos de la contratación estatal5, salvo las construcciones doctrinales citadas que pueden respaldar diseños de convocatorias públicas y de contratos administrativos más rigurosos.
Por lo anterior, el régimen jurídico vigente resulta nebuloso para tipificar, estimar y asignar el riesgo contractual cuya realización es aceptada, aun en el contrato conmutativo. En otras palabras, se trata de un riesgo que es previsible pero cuya ocurrencia es incierta. Las partes pactan, al momento de concebir la obligación, la causación del daño derivada de la misma ejecución de las obligaciones del contrato o, como resultado del contrato mismo, de hechos que razonablemente pueden ocurrir y que variarían el precio del contrato (Pez, 2013, p. 77-79).
Es por lo anterior –alea jurídico– que los riesgos previsibles se han construido como una responsabilidad sin culpa o sin imputación6. Se trata de una responsabilidad que se produce por fuera del incumplimiento contractual, del ius variandi, de la imprevisión y del enriquecimiento sin causa. Inclusive, opina Hernández, si el desequilibrio contractual tuvo por causa un suceso que era razonablemente predecible, las partes debieron regular sus efectos en el contrato, y de no hacerlo, deben asumir las consecuencias de su propia negligencia, debido a que nadie puede alegar su culpa en beneficio propio (Hernández, 2008, p. 176).
II. APROXIMACIÓN AL RÉGIMEN DEL RIESGO EN EL DERECHO PÚBLICO DE LA CONTRATACIÓN ESTATAL
Al abarcar este objeto de estudio y vincularlo al régimen de la contratación pública, nos encontramos ante dos escenarios que dificultan una aproximación omnímoda. En primer lugar, existe una dispersión y variación normativa continua, en la medida en que, como se mostró en las primeras líneas, la Ley 1150 de 2007 es la que establece, de forma muy general, la obligación de las entidades públicas contratantes de valorar, estimar y asignar los riesgos contractuales, y los decretos reglamentarios han sido los que han dispuesto las directrices más concretas sobre la metodología para prever y estimar los riesgos, y la tipología de los riesgos contractuales previsibles. Segundo, como se mencionó con anterioridad, la tarea de fijar los riesgos previsibles no es un oficio exclusivo del derecho. Se trata de un ejercicio que debe ser realizado para cada contrato, en la medida en que la naturaleza del contrato y las particularidades de las prestaciones pueden variar significativamente en cada caso.
Por lo anterior, se ha optado por presentar una aproximación al estado de cosas actual, con el objeto de descubrir cuáles son la metodología y la tipología de los riesgos previsibles que, hoy por hoy, se demandan a las entidades públicas. Por supuesto, como se señaló, nos centraremos en los riesgos contractuales previsibles, debido a que la imprevisión y el incumplimiento contractual son riesgos que se encuentran desarrollados normativa y doctrinalmente, y escapan al objeto de la presente investigación.
La justificación de los riesgos previsibles reside en la conmutatividad del contrato administrativo, que en principio excluye la "aleatoriedad incuantificable". La entidad pública no puede trasladar al contratista los efectos inconmensurables o incuantificables, puesto que las "contingencias inciertas" están prohibidas, en la medida en que el ordenamiento jurídico ha proscrito la inclusión de obligaciones de imposible cumplimiento o el pacto de exenciones de responsabilidad en los contratos administrativos (Mier, 2010, p. 99).
Inclusive, algunos autores opinan, ceñidos al contenido normativo de la Ley 80 de 1993, que el contrato aleatorio se encuentra prohibido en el régimen general de la contratación. Así, la onerosidad y conmutatividad que ordena la ley en el contrato del Estado, establecida en los artículos 27 y 28 de la Ley 80 de 1993[7], riñe con el contenido y la naturaleza jurídica de todo negocio aleatorio, que "de por sí implica la sujeción, no a la planeación previa vinculante y obligatoria del negocio y a la fijación de los referentes objetivos de riesgos y costos como presupuestos básicos para garantizar los intereses públicos y generales, sino, por el contrario, a la suerte, al devenir incierto y abierto de contingencias en donde no se puede saber a ciencia cierta cuál va a ser el destino patrimonial y económico de las partes involucradas en la relación" (Santofimio, 2008, p. 18).
Los principios de planeación y transparencia conducirían, no a que el riesgo en los negocios del Estado sea concebido como una intención especulativa propia del contrato aleatorio, sino a que se asuman responsabilidades sobre los riesgos ciertos que pueden acaecer en la vigencia del contrato. Inclusive, opina el autor referido, un contrato aleatorio con un alea jurídico estaría viciado de nulidad absoluta por causa ilícita al ser contrario al artículo 44 de la Ley 80 de 19938 (ibíd., p. 19).
De esta forma, los riesgos contractuales previsibles en contratación pública pueden ser entendidos como la probabilidad de un evento y su consecuencia que puede alterar el equilibrio económico del contrato. Se trata de una causa objetiva y subjetiva, que es (i) previsible, (ii) afectan la ecuación del contrato, (iii) que están tipificados en el contrato –alea jurídico–, estimados y asignados a la parte que mejor puede administrarlos y tolerarlos.
Con todo, estos elementos han sido construidos doctrinariamente, pues, como ya se mencionó, la fórmula normativa adoptada por la Ley 1150 de 2007 es lo suficientemente abierta como para permitir que en cada contrato, de acuerdo a su contexto y finalidades, la entidad pública haga una valoración efectiva de los riesgos previsibles que debe tipificar en el contrato. No obstante, se constata un despliegue normativo que pretende construir un marco que limitaría de manera sustantiva la autonomía de la voluntad privada de las entidades públicas en la estimación y asignación de riesgos previsibles.
Lo anterior encuentra respaldo en lo que establecen la Ley 80 de 1993 y la Ley 1150 de 2007, que fijan un amplio margen de maniobra en la etapa precontractual –momento en el que se fijan y asignan los riesgos contractuales– y establecen que los términos para desarrollar los procesos de selección del contratista deben ser fijados con autonomía por las entidades públicas contratantes, siempre y cuando dichos términos no afecten la libertad de concurrencia a la convocatoria pública a ofertar o la selección objetiva del contratista.
De igual manera, el artículo 27 de la Ley 80 de 1993 otorgó la facultad a los contratistas de solicitar el restablecimiento de la igualdad o la equivalencia económica del contrato, cuando este se ve comprometido por "causas no imputables a quien resulte afectado". Se trata de riesgos previsibles, sobrevinientes, cuya ocurrencia es incierta, pero externos al contratista (Escobar, 2003, p. 404). Estos riesgos, advierte el autor citado, conducen a aplicar con rigor el principio del riesgo creado o riesgo beneficio, que supone que el riesgo de los mayores costos o la ventura9 de los mayores beneficios que sobrevengan durante la ejecución del contrato puedan radicarse en el patrimonio del contratista, siempre que no se llegue a la incertidumbre de los riesgos y costos asociados a la ejecución del contrato10.
Como compensación, los riesgos anormales –o imprevistos– radican en la entidad pública, así como las variaciones (ius variandi) o las medidas generales (hecho del príncipe) radican en cabeza de la entidad contratante, mientras que los riesgos previsibles en el contrato conmutativo, tipificados, estimados y asignados, afectarán el equilibrio económico del contrato (ibíd., p. 407).
Sin embargo, desde el año 2001, el marco que ha guiado a algunas entidades públicas y en algunos casos a los órganos de control11 ha sido el dado por el documento CONPES 3107 de 2001 y el documentos CONPES 3133 del mismo año que modifica el anterior. Este instrumento fija la "Política de Manejo de Riesgo Contractual del Estado para Procesos de Participación Privada en Infraestructura". De igual forma, se encuentra el documento CONPES 3714 de 2011, que se refiere "[a]l riesgo previsible en el marco de la política de contratación pública". En la actualidad, el segundo documento que debe ser seguido por las entidades públicas en la estructuración del riesgo contractual es el "Manual para la Identificación y Cobertura del Riesgo en los Procesos de Contratación" de la Agencia Nacional de Contratación Pública - Colombia Compra Eficiente12.
No obstante, ninguno de los documentos antes citados tiene en realidad una fuerza vinculante, en la medida en que estos no se encuentran contenidos en una norma jurídica13. En efecto, vale la pena destacar que la fuerza vinculante de los documentos CONPES es relativa. Su objeto es la coordinación y orientación de las instancias encargadas de la dirección económica y social del gobierno, el estudio y la aprobación de políticas que son presentadas para la discusión. Estos documentos CONPES, formal y materialmente, no hacen parte de la ordenación jurídico-lógica que les brinde eficacia directa debido a que contienen pautas y orientaciones generales a entidades públicas, las más de las veces desprovistas de contenidos específicos vinculantes (Younes, 2010). Los conceptos y directrices establecidos en los documentos CONPES no garantizan ni contienen la asignación de funciones propiamente administrativas o decisorias14.

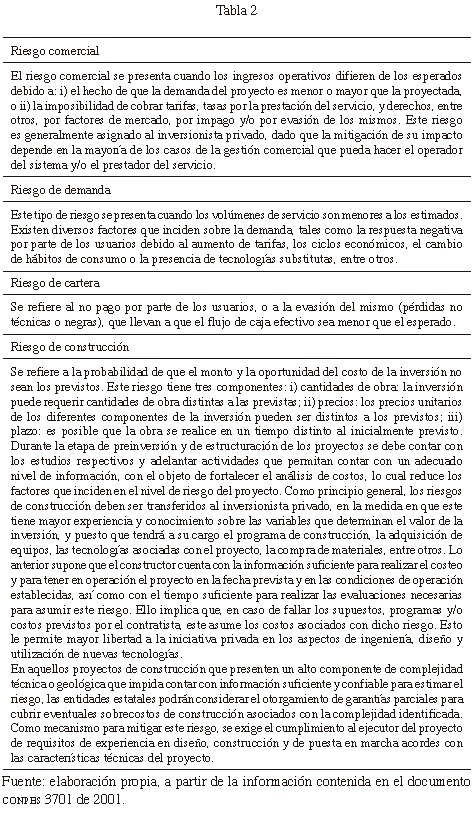

Con todo, los documentos oficiales y algunos fallos del Consejo de Estado se han remitido al documento CONPES 3714 de 2011 como marco de referencia forzosa de la Administración, así como a los demás instrumentos señalados con anterioridad. Este último ha tipificado los riesgos y ha permitido su asignación al contratista como se indica en la siguiente tabla.
Sin embargo, la tabla presentada con anterioridad deja de lado los riesgos relativos a la construcción de infraestructura y obras públicas, que son desarrollados en el documento CONPES 3701 de 2001 y que se exponen en la tabla siguiente.
Además de la dudosa vinculatoriedad de esta fuente, podemos constatar una clara confusión entre los riesgos contractuales previsibles y los imprevisibles. En efecto, los riesgos políticos o sociales, regulatorios y de la naturaleza, inclusive con los ejemplos ofrecidos por el mismo documento oficial, confunden los hechos imprevistos con los riesgos contractuales. Ciertamente, no existiría ninguna diferencia entre el riesgo de regulación citado en el documento y el "hecho del príncipe", que es una especie de la teoría de la imprevisión, y que es entendido como expresión de la potestad normativa, constitucional y legal, que se traduce en la expedición de leyes o actos administrativos de carácter general, los cuales pueden provenir de la misma autoridad contratante o de cualquier órgano del Estado (Escobar, 2003, p. 487).
Inclusive, el mismo documento CONPES citado señala que el objeto de esta lista enunciativa es: "el fortalecimiento de los procesos de planeación precontractual; dar claridad en las reglas de participación de los oferentes en los procesos contractuales; contribuir a la reducción de controversias judiciales y extrajudiciales en contra del Estado; y lograr que las partes del Contrato Estatal puedan hacer las previsiones necesarias para la mitigación de los riesgos efectivamente asumidos" (CONPES, 2011, p. 6).
Empero, la consecuencia de esta imprecisa enunciación de riesgos previsibles es que, una vez hecha una estimación, valoración y asignación anticipada de las contingencias que puedan producirse en la ejecución de las obligaciones contractuales, las consecuencias económicas de la realización de estos daños se entienden incorporadas dentro de la ecuación contractual.
Los aleas anormales se enmarcan así en la teoría de la imprevisión, que impone la obligación a la entidad pública de restablecer el equilibrio económico del contrato, siempre que el hecho sea externo, extraordinario e imprevisible y que altere "gravemente" la ecuación económica del contrato, en perjuicio del contratista. Por el contrario, cuando la entidad regula la distribución de riesgos según las necesidades y la naturaleza del contrato, es el contratista el que "libremente se acoge a esa distribución cuando decide participar en el proceso de selección y celebrar el contrato predeterminado" (Santofimio, 2008, p. 45).
No obstante, el mismo documento CONPES 3714 de 2011 señaló que, en la práctica, el ejercicio de tipificación, estimación y asignación de riesgos previsibles es defectuoso, en la medida en que, entre otras razones, (i) se identifican, estiman y asignan riesgos de forma genérica, sin entrar a analizar el contrato específico al que hacen referencia, y (ii) se trasladan los riesgos al contratista sin tener en consideración el nivel de información entregado y la capacidad de las partes para administrarlo y mitigarlo. Así, la práctica parece sugerir que la "transferencia por conveniencia" y la indeterminación contractual de los riesgos previsibles se convierten en la práctica más común.
De igual manera, luego de la tipificación antes sugerida por el documento CONPES viene la estimación de dichos riesgos. Esta consiste en calcular la probabilidad de ocurrencia y el nivel de impacto de los riesgos que han sido tipificados, y que teniendo en cuenta su materialidad requieren una valoración. En otras palabras, es una aproximación a la magnitud del riesgo previsible de acuerdo con su probabilidad y consecuencias. La fórmula propuesta por los textos citados establece una covariación que se debe construir entre probabilidad e impacto, que se cimenta en: (i) series históricas, (ii) análisis teórico, (iii) experiencia relevante, (iv) prácticas y experiencia de la industria o del sector, (v) publicaciones o noticias relevantes, (vi) opiniones y juicios de especialistas y expertos, (vii) estudios técnicos y (viii) informes emitidos por las entidades competentes (CONPES 3714, 2011, p. 26)15.
Por su parte, el Manual para la Identificación y Cobertura del Riesgo en los Procesos de Contratación de la Agencia Nacional de Contratación Pública - Colombia Compra Eficiente sugiere identificar el contexto en el cual interactúa la entidad estatal para conocer el ambiente social, económico y político, e identificar (i) sus propios riesgos, (ii) los riesgos comunes a sus procesos de contratación y (iii) los riesgos del proceso de contratación en particular.

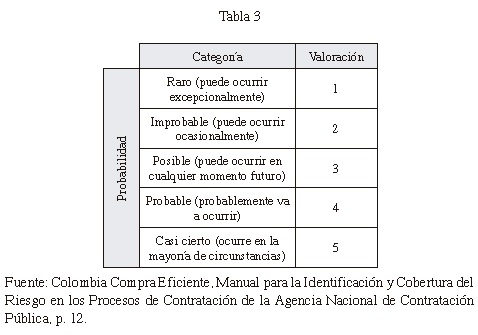

La Agencia Nacional de Contratación Pública - Colombia Compra Eficiente señala entonces que se deben identificar, cuando menos, los siguientes aspectos: (i) el objeto del proceso de contratación; (ii) los partícipes del proceso de contratación; (iii) la ciudadanía que se beneficia del proceso de contratación; (iv) la capacidad de la entidad estatal, entendida como la disponibilidad de recursos y conocimientos para el proceso de contratación; (v) la suficiencia del presupuesto oficial del proceso de contratación; (vi) las condiciones geográficas y de acceso del lugar en el cual se debe cumplir el objeto del proceso de contratación; (vii) el entorno socio ambiental; (viii) las condiciones políticas; (ix) los factores ambientales; (x) el sector del objeto del proceso de contratación y su mercado; (xi) la normativa aplicable al objeto del proceso de contratación, y (xii) la experiencia propia y de otras entidades estatales en procesos de contratación del mismo tipo.
Con todo, estos pasos en poco contribuyen con la tipificación y la asignación del riesgo, puesto que en realidad parecerían demandar un estudio estadístico que parta de la frecuencia de riesgos acaecidos. En sí mismo, esto resultaría poco acertado y, aun cuando se trate de un estudio riguroso y extenso, poco podría contribuir a una determinación por lo menos aproximada de la realizabilidad del riesgo. En efecto, en el manual se demanda que este riesgo deba calificarse como se expone en la siguiente tabla.
Como se aprecia, se trata de una evaluación subjetiva, que difícilmente podría ser contestada con algún nivel cierto de confianza. Ni los registros anteriores de la ocurrencia del evento en procesos de contratación propios y de otras entidades, ni la experiencia relevante propia y de otras entidades estatales, ni la prácticas y experiencia de la industria o el sector en el manejo del riesgo identificado, ni las publicaciones o noticias sobre la ocurrencia del riesgo identificado, opiniones y juicios de especialistas y expertos o estudios técnicos podrían aportar una referencia que efectivamente pueda brindar alguna aproximación más o menos certera a los riesgos previsibles del contrato.
Lo expuesto parecería reafirmar la idea de que la frontera entre lo imaginable y lo inimaginable es, en la práctica, el mismo límite entre lo previsible y lo imprevisible (Sánchez, 2012, p. 35). La distinción entre el contrato aleatorio y los riesgos previsibles de los contratos conmutativos parecería hacerse nebulosa, pues visto de la manera en que antes se expuso, los riesgos previsibles no son más que una tipificación de riesgos que pueden alterar el desarrollo normal estimado de la prestación y el costo de la obligación. En otros términos, los riesgos previsibles se convierten en la causa objetiva del contrato, y en todo caso, se terminarían enmarcando en la intención especulativa propia de los contratos aleatorios.
Los riesgos previsibles se incorporan a la estructura del contrato y se asignan a cada una de las partes –causa objetiva–, pero se materializan con la realización del riesgo –causa subjetiva–. Esto no debe confundirse con los gastos de Administración (A), Imprevistos (I) y Utilidades (U) –AIU– de los contratos administrativos en Colombia, que legalmente deben incorporarse a la ecuación económica y financiera del contrato. Lo anterior debido a que el AIU consiste en un porcentaje calculado para compensar costos administrativos, imprevistos ordinarios y utilidades esperadas que se denominan "costos indirectos" y se asocian al precio total de la obra (Sánchez, 2012, p. 39).
El AIU se incorpora al valor del contrato y cubre los costos y gastos para la operación del contrato, así como los gastos que se presenten durante la ejecución por riesgos en los que incurre el contratista para la ejecución del contrato y la ganancia esperada por el contratista. Todos ellos están destinados a sufragar los gastos indirectos en los que incurra el contratista, con una destinación específica, pero que en realidad incorporan un ejercicio contable a la determinación del valor del contrato (Sánchez, 2012, p. 40). Al contrario, como se ha explicado en este documento, los riesgos previsibles están destinados a anticipar y determinar las circunstancias que pueden presentarse en la vigencia del contrato y que pueden alterar su equilibrio económico, cuya configuración es incierta y que se tipifican, estiman y asignan a cada parte, dependiendo de su capacidad jurídica y económica para asumirlos (ibíd., p. 41), que, por lo demás, como se ha demostrado en este documento, carecen de un marco normativo explícito, más allá de la obligación de analizarlos, estimarlos y asignarlos desde el diseño y la estructuración de la convocatoria pública.
Al contrario de los riesgos previsibles, el AIU se desprende del principio de legalidad presupuestal que obliga a que las entidades que emitan actos administrativos que creen obligaciones de contenido económico cuenten con una reserva o disponibilidad del presupuesto. La hacienda pública le da un carácter esencial y cierto al precio en la contratación pública, pues la Administración no puede celebrar contratos con precios inciertos e indeterminados; por lo señalado, es indispensables conocer el valor del contrato para comprometer la partida presupuestal respectiva (Escobar, 2003, p. 412).
CONCLUSIÓN
De acuerdo a lo expuesto en este documento, podemos constatar que la rigidez de las normas de la contratación pública en la selección del contratista y el diseño de las convocatorias a ofertar se contrapone en buena medida a la flexibilidad del "derecho común". El régimen de derecho público obliga a que las entidades públicas, en cada caso y desde la etapa previa a la selección del contratista, tipifiquen, estimen y asignen los riesgos previsibles del contrato que sería celebrado. Con todo, el régimen general no parecería tener mucho que aportar a la tipificación, estimación y asignación de riesgos previsibles, debido a que estos se construyen, en cada contrato, en el marco de la autonomía de la voluntad privada.
No obstante, las normas de contratación pública extrañan una regulación sobre la tipificación de los riesgos previsibles, y por lo anterior se encuentran expuestas a asignar riesgos por conveniencia o incluir contingencias inciertas en los contratos administrativos. La tipificación, la estimación y la asignación de los riesgos desbordan con frecuencia la capacidad jurídica de las entidades contratantes, y en otras ocasiones ponen en duda la conmutatividad de algunos contratos públicos. Como se demostró, los regímenes de la imprevisión, el incumplimiento y el enriquecimiento sin causa están ampliamente desarrollados por el derecho común, pero el riesgo previsible, en la medida en que debe ser revisado en cada caso, se construye desde la autonomía de la voluntad privada.
Los intentos regulatorios o la enunciación de políticas públicas de contratación estatal parecerían provocar más confusiones que soluciones. Efectivamente, como se constató, la frontera entre el hecho imprevisible y los riesgos previsibles ha sido diluida desde la construcción de instrumentos que, al momento de describir y sugerir su asignación, han acudido a una cimentación desde lo imaginable y lo inimaginable, y han provocado que, en la práctica, las contingencias inciertas queden incluidas en los contratos administrativos.
Lo anterior tiene consecuencias claras en la responsabilidad contractual e individual de los funcionarios públicos que diseñan los contratos administrativos, pues la indebida tipificación, estimación y asignación conduce a litigios contra el Estado y a la imputación de responsabilidades fiscales, disciplinarias y penales, muy a pesar de la indeterminación normativa que se ha ilustrado en este trabajo. Aunque, los riesgos previsibles se encuentran en una regulación normativa que no podría desplegarse por medio de una norma general y abstracta, la ausencia de lineamientos sobre la metodología y la tipificación de estos riesgos continúa extraviando el principio de responsabilidad y extendiendo los conflictos del Estado con sus contratistas.
Notas
1 Dispone el citado artículo 13 de la Ley 80: "Los contratos que celebren las entidades a que se refiere el artículo 2 del presente estatuto se regirán por las disposiciones comerciales y civiles pertinentes, salvo en las materias particularmente reguladas en esta ley.BIBLIOGRAFÍA
Becerra Salazar, A. (2008). Los riesgos en la contratación estatal, estimación, tipificación y asignación. Bogotá: Leyer.
Benavides, J. L. (2009). Riesgos contractuales en contratación estatal. Bogotá: Universidad Externado de Colombia.
Benavides, J. L. (2004) El contrato estatal, entre el derecho público y el derecho privado, 2.ª ed. Bogotá: Universidad Externado de Colombia.
Carrascal Quintero, H. J. (2011). Aseguramiento y riesgo en contratos estatales: una mirada desde el análisis económico del derecho. Bogotá: Universidad Externado de Colombia.
Dávila Vinueza, L. G. (2003). Régimen jurídico de la contratación estatal, aproximación crítica a la Ley 80 de 1993. Bogotá: Legis.
De Vivero Arciniegas, F. (2010). Reforma al régimen de contratación estatal. Bogotá: Universidad de los Andes.
Escobar Gil, R. (2003). Teoría General de los Contratos de la Administración Pública. Bogotá: Legis.
Fuentetaja Pastor, J. Á. (2004). Riesgo y ventura en la concesión de obra pública. Revista de Derecho de la Unión Europea, n.° 7.
Gómez Lee, I. D. (2012). El derecho de la contratación pública en Colombia. Bogotá: Legis.
Hernández Silva, A. (2008). La responsabilidad contractual del Estado: ¿Una responsabilidad sin imputación? Revista de Derecho Privado, Universidad Externado de Colombia, n.° 14.
Mier Barrosa, P. (2010). Los riesgos, su identificación, asignación y amortización en los contratos del Estado. Revista de Ingeniería, Universidad de los Andes, julio-diciembre.
Pez, T. (2013). Le risque dans les contrats administratifs. Paris: LGDJ.
Rico Puerta, L. A. (2009). Teoría general y práctica de la contratación estatal. Bogotá: Leyer.
Rodríguez R., L. (2009). El equilibrio económico de los contratos administrativos. Bogotá: Temis.
Sánchez, J. A. (2012). Asignación de riesgos previsibles y extensión de la responsabilidad del contratista en el contrato de obra pública. Tesis sin publicar para optar al título de magíster en Derecho. Director: Félix Hoyos Lemus. Universidad Nacional de Colombia, Bogotá.
Santofimio, J. O. (2008). El carácter conmutativo y por regla general sinalagmático del contrato estatal y sus efectos respecto de la previsibilidad del riesgo y del mantenimiento de su equilibrio económico. Bogotá: Universidad Externado de Colombia.
Silva García, F. (2007). Una aproximación a la visión de la corrección del desequilibrio contractual desde la perspectiva de la jurisprudencia arbitral. Revista e-Mercatoria, Universidad Externado de Colombia. Vol. 6, n.° 2.
Suárez Beltrán, G. (2009). La nueva contratación pública en Colombia. Bogotá: Legis.
Younes Medina, D. F. (2010). Consejos superiores de la administración, neocorporativismo y participación orgánica. Tesis para optar al título de magíster en Derecho, Universidad del Rosario.
